材料堆场
钢筋应架空堆放,避免与土壤接触。采用砼梁,砼梁采用C30砼,宽30cm,高25cm。钢筋两侧采用0.6m高16#槽钢或工字钢围挡,
围档间距1.2m,槽钢埋入砼梁内不少于200mm。钢筋堆放高度不得超过两侧槽钢高度。槽钢刷黑黄相间油漆;
现场钢材和钢筋半成品堆放保管工作规范,标识清晰。钢材应按批、分钢种、品种、直径、外型妥善堆放,每垛钢材应设置材料标识牌,标识牌上应标明材料的产地、规格、品种、数量、状态注明合格与不合格、进场日期等。

现场消防
1.现场应设立消防水池,并配备增压水泵。随建筑物设立φ100消防竖管,竖管每层设置消火栓口,并配置水带和水枪;
2.消防水池大小可根据实际情况确定,墙体采用MU10灰砂砖,M5水泥砂浆砌筑,20m厚1:3水泥砂浆抹面;
3.施工现场应根据实际情况配置—定数量消防器材;施工层配备灭火器不少于4个;非施工层一般按每一楼层在楼梯口设置二只灭火器;

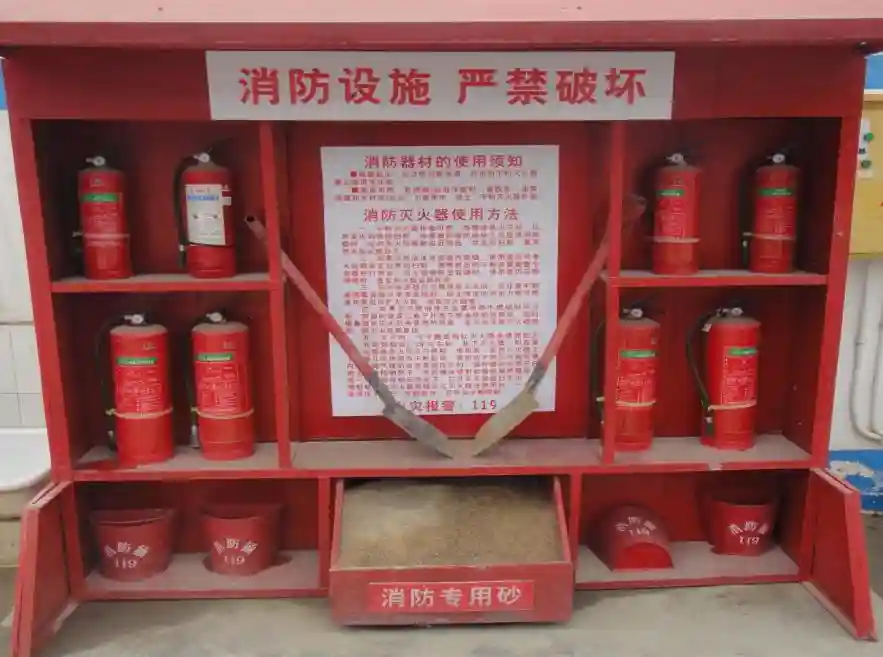

4.施工现场沿主施工道路每隔80米设置1个消防器材集中点,内配备消防斧、消防铲、消防桶、灭火器,底部MU10灰砂砖,M5水泥砂浆砌筑消防砂池,外侧及顶面20mm厚1:3水泥砂浆抹面。
5.施工现场配置柴油发电机并且有自动切换功能,满足停电状态下消防水能达到最高楼层位置。
